As diferenças geotécnicas entre o aterro da Praia do Futuro e os terrenos sedimentares do bairro Aldeota, em Fortaleza, são gritantes — e a compactação de solo exige parâmetros específicos para cada cenário. Enquanto o litoral leste apresenta areias quartzosas de granulometria uniforme, as zonas mais centrais repousam sobre sedimentos da Formação Barreiras com presença de argilas lateríticas. O ensaio Proctor, executado conforme ABNT NBR 7182:2016, determina a umidade ótima e a massa específica aparente seca máxima que esses materiais atingem sob energia controlada. Sem esse dado, qualquer controle de compactação em campo — seja pelo ensaio de densidade com cone de areia ou métodos nucleares — fica cego. A equipe técnica coleta amostras indeformadas em toda a Região Metropolitana de Fortaleza, incluindo obras no Pecém e Eusébio, e processa os corpos de prova em câmara úmida a 23±2°C, garantindo que a curva de compactação reflita o comportamento real do solo local e não de um material genérico de laboratório.
A umidade ótima de uma areia de duna em Fortaleza pode variar de 8% a 14% dependendo do teor de finos — compactar fora dessa faixa é garantir recalque futuro.
Abordagem e escopo
Contexto geotécnico local
O erro mais comum nas obras de Fortaleza é a construtora confiar na "experiência de campo" e compactar o aterro com o rolo compressor até "ficar duro", sem nunca ter executado um ensaio Proctor para saber qual densidade seca máxima aquele solo pode atingir. O resultado aparece meses depois: fissuras no contrapiso, afundamento de calçadas periféricas e recalques diferenciais que trincam alvenarias em conjuntos habitacionais do Minha Casa Minha Vida. A areia de duna, abundante nos canteiros do litoral, tem péssima curva de compactação quando seca ou saturada — só atinge densidade aceitável em uma faixa estreita de umidade, e o Proctor é o único jeito de mapear essa janela. Outro problema grave é o uso de material de empréstimo sem caracterização prévia: um solo vermelho de jazida no Eusébio pode ter comportamento completamente diferente de outro retirado em Caucaia, mesmo que visualmente pareçam iguais, e a NBR 7182 é a ferramenta que expõe essa diferença antes que o aterro esteja concluído e a fiscalização reprove a obra.
Normas de referência
ABNT NBR 7182:2016 – Solo – Ensaio de Compactação, ABNT NBR 6457:2016 – Preparação de Amostras para Compactação, ABNT NBR 6459:2016 – Determinação do Limite de Liquidez (correlação com umidade ótima), DNIT 413/2020 – Compactação com Proctor Modificado para Pavimentação
Serviços complementares
Proctor Normal (Energia Padrão)

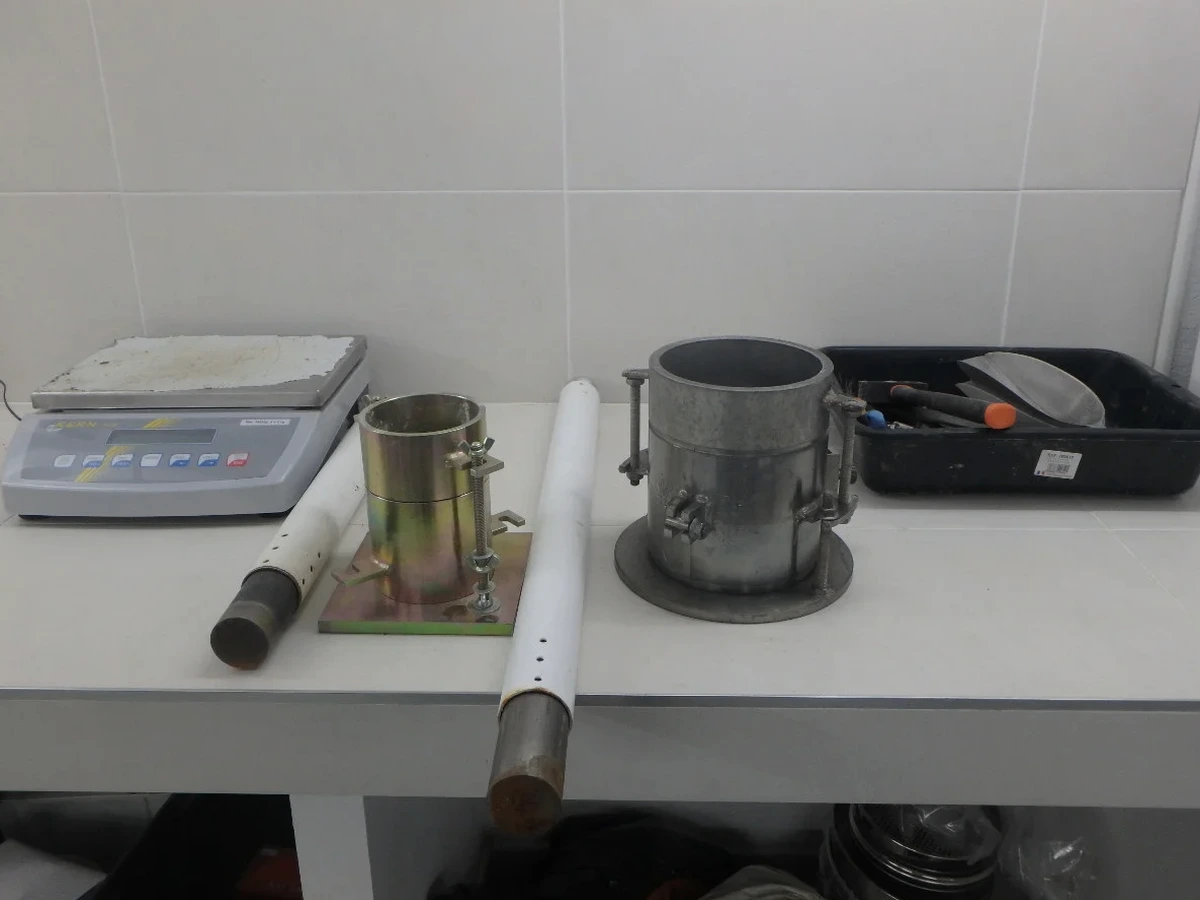

Indicado para aterros de baixa altura, subleito de vias locais e reaterro de valas. Utilizamos o cilindro padrão com 1000 cm³ e soquete de 2,5 kg, conforme a ABNT NBR 7182, gerando a curva de compactação com 5 pontos de umidade.
Proctor Modificado (Energia Modificada)
Para bases de pavimento rígido e flexível, aterros estruturais e camadas de suporte de fundações diretas. A energia maior (soquete de 4,54 kg, queda de 457 mm) simula a compactação pesada de rolos vibratórios e caminhões basculantes.
Compactação com Reúso de Material
Seguimos o critério da NBR 7182 para reúso: permitido para solos argilosos que não apresentam quebra de grãos, proibido para areias quartzosas de duna que degradam sob impacto repetido. O laudo especifica qual condição foi adotada.
Curva de Compactação Completa
Fornecemos a curva massa específica aparente seca vs. umidade com 5 pontos, incluindo o ramo seco e o ramo úmido, a equação da parábola de ajuste, a umidade ótima e a densidade seca máxima, mais fotografia do corpo de prova compactado.
Parâmetros típicos
Perguntas e respostas
Qual o custo de um ensaio Proctor em Fortaleza?
O ensaio Proctor Normal ou Modificado tem valor a partir de $100.000 por amostra, já incluindo a preparação do material, a execução dos 5 pontos da curva de compactação e a emissão do laudo técnico assinado por engenheiro responsável. Para obras com múltiplas amostras de frentes diferentes, aplicamos desconto progressivo conforme o volume de ensaios contratados.
Quanto tempo demora o resultado do Proctor?
O prazo padrão é de 24 a 48 horas úteis após o recebimento da amostra no laboratório. Esse tempo contempla a secagem da amostra, o destorroamento, a adição controlada de água, a homogeneização em saco plástico selado por 12 horas, a compactação dos 5 pontos e a secagem em estufa a 105°C para determinação das umidades. Para amostras entregues até as 10h, é possível receber o laudo no mesmo dia se contratada a modalidade expressa.
Qual a diferença entre Proctor Normal e Modificado?
A diferença está na energia de compactação aplicada. O Proctor Normal usa soquete de 2,5 kg caindo de 305 mm sobre 3 camadas com 26 golpes cada, gerando uma energia de aproximadamente 600 kN·m/m³. O Proctor Modificado usa soquete de 4,54 kg caindo de 457 mm sobre 5 camadas com 55 golpes, gerando cerca de 2700 kN·m/m³. O Modificado simula a compactação de equipamentos pesados de campo e resulta em densidade seca máxima maior e umidade ótima menor que o Normal para o mesmo solo.
Posso usar o resultado do Proctor de uma obra em outra?
Não. Cada jazida, cada canteiro e cada horizonte de solo tem sua própria curva de compactação, e a ABNT NBR 7182 exige que o ensaio seja executado sobre a amostra representativa do material que será efetivamente compactado. Um solo de aterro retirado em Caucaia pode ter umidade ótima de 12% e densidade seca máxima de 1,85 g/cm³, enquanto outro retirado 500 metros adiante pode ter 15% e 1,72 g/cm³. Misturar referências é o caminho mais curto para falha de compactação em campo.
Vocês fazem controle de compactação em campo também?
Sim. Após a determinação da curva Proctor em laboratório, nossa equipe executa o controle de compactação in situ com ensaio de densidade pelo cone de areia ou densímetro nuclear, verificando o grau de compactação (GC) em relação à densidade seca máxima de referência. Emitimos relatório de campo com a localização dos pontos, o GC obtido e o desvio de umidade em relação à umidade ótima, permitindo que a obra corrija a compactação ainda durante a execução do aterro.
